施工事例
大網白里市 屋根・外壁塗装工事施工事例 T様邸
- カテゴリー
- 外壁塗装
- 屋根塗装
チラシからのお問い合わせ
施工内容 | 屋根・外壁塗装工事 |
施工期間 | 約3週間 |
プラン内容 | 遮熱シリコンプラン |
担当スタッフ | 松倉道暁 |
屋 根 |
メーカー | アステックペイント |
---|---|---|
使用塗料 | スーパーシャネツサーモSi(ラセットブラウン) |
外 壁 |
メーカー | アステックペイント |
---|---|---|
使用塗料 | シリコンREVO1000(エクリュ・オータム・ベイジュ) |
施工前
■洗浄工事
【屋根 バイオ洗浄】バイオ洗浄液を使用することで苔・藻・カビ等の汚れや油分を落としやすくします。

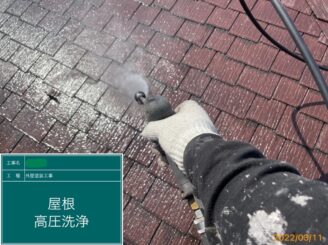

【屋根 高圧洗浄】高圧洗浄にて苔・藻・カビ等の汚れや脆弱な塗膜を洗い落とします。

【雨樋洗浄】樋内部の汚れや詰まりを取り除きます。
【外壁 バイオ洗浄】バイオ洗浄液を使用することで苔・藻・カビ等の汚れや油分を落としやすくします。

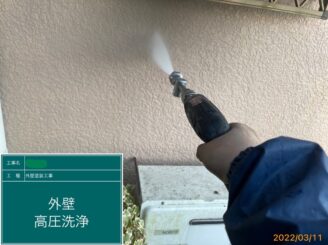

【外壁 高圧洗浄】高圧洗浄にて苔・藻・カビ等の汚れや脆弱な塗膜を洗い落とします。
■塗装前下処理工事

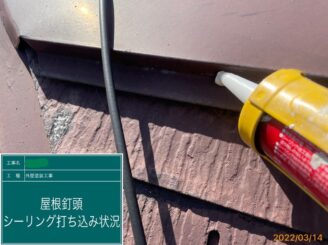

【釘頭シーリング処理】棟板金を固定する釘が抜けている箇所に釘の打ち込みをし、シーリング処理にて打ち込んだ釘の抜けを防止します。

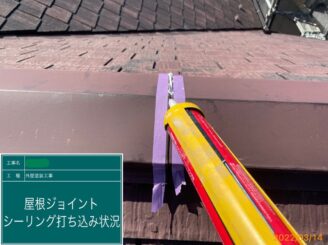

【棟板金ジョイント部シール処理】 内部への雨水の侵入を防ぎます。
【屋根 クラック補修後】無伸縮工法にて補修作業することで止水処理・建材強度も向上します。

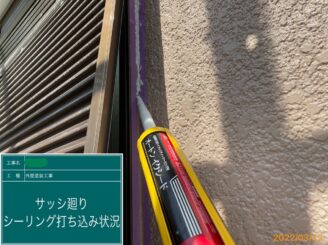

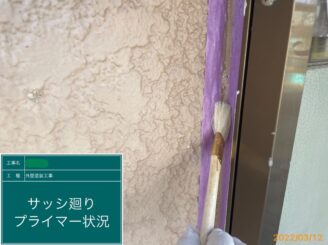

【シーリングプライマー塗布】プライマーを塗布しシーリングとの密着を向上させます。
【シーリング充填中】外壁塗料と同色の高耐久性のオートンイクシードシーリングを充填していきます。

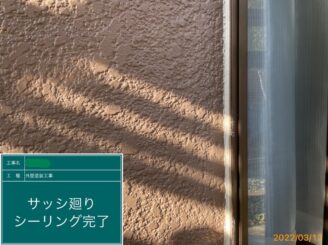

【シーリング充填完了】止水処理と共に外壁同士の緩衝材の役割など、本来のシーリング材の機能が蘇りました!
■屋根塗装工事
【屋根 下塗り】既存の屋根材の種類や状態に合った下塗り材を塗布していきます。下地の吸い込みを止め、調整をかけて、仕上げ塗料材の密着性をよくする為の大切な工程です。

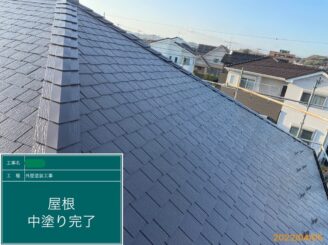

【屋根 中塗り】お客様にお選びいただいた塗料塗装の1回目です。塗布量を厳守して塗っていきます。

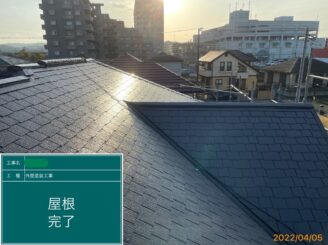

【屋根 上塗り】最後の仕上げ塗装工事です。中塗り・上塗りと塗布量・塗り回数・乾燥時間をメーカー指定基準を厳守して施工し耐久性とともに美観も美しく仕上げていきます。
■外壁塗装工事

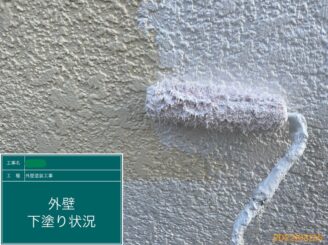

【外壁 下塗り】既存外壁材の種類や状態に合った下塗り材を塗布していきます。下地の吸い込みを止め、調整をかけて、仕上げ塗料材の密着性をよくする為の大切な工程です。
【1階外壁 中塗り】お客様にお選びいただいた塗料塗装の1回目です。塗布量を厳守して塗っていきます。
【1階外壁 上塗り】最後の仕上げ塗装工事です。中塗り・上塗りと塗布量・塗り回数・乾燥時間をメーカー指定基準を厳守して施工し、耐久性と共に美観も美しく仕上げていきます。
【2階外壁 中塗り】
【2階外壁 上塗り】
■付帯部塗装工事

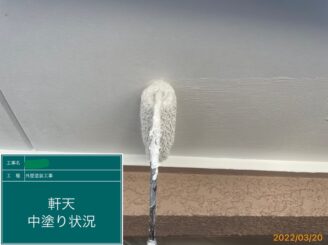

【軒天 1回目】
【軒天 2回目】

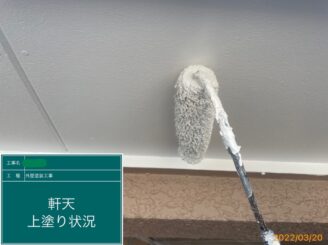

【軒天 塗装完了】

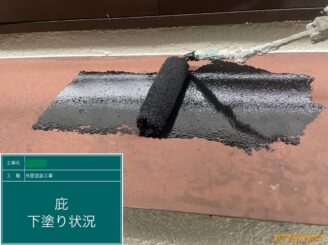

【庇 下塗り】

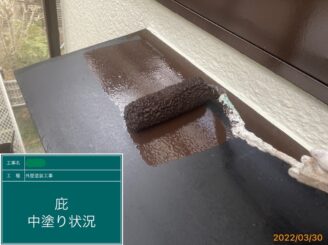

【庇 中塗り】
【庇 上塗り】
【破風 下塗り】
【破風 中塗り】
【破風 上塗り】

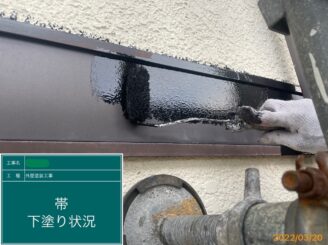

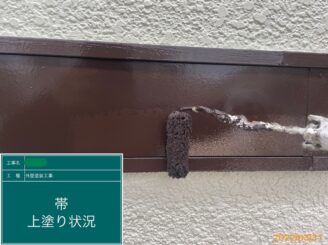

【帯板 下塗り】

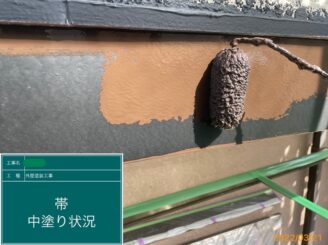

【帯板 中塗り】
【帯板 上塗り】

【雨樋 1回目】

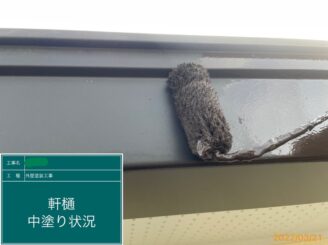

【雨樋 2回目】
【雨樋 塗装完了】
【雨戸 下塗り】

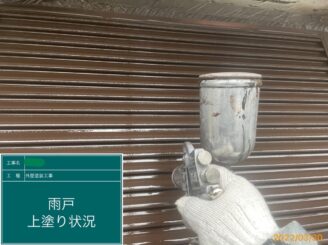

【雨戸 中塗り】
【雨戸 上塗り】
担当者のコメント
工事中は大変お世話になりました。
また何かお困りごとなどございましたら、お気軽にご相談ください。
これからも末長いお付き合いをどうぞよろしくお願い致します。
完成写真に対するひとこと
エクリュ・オータム・ベイジュの3色で塗分けをし、まるで新築のような仕上がりになりました!
